浙能六橫電廠二期工程循環水排水隧道順利通水
作者:
陳思穎|譚磊
日期:
2024-04-16
近日,隨著滔滔水流從隧道涌出,浙能六橫電廠二期工程順利實現循環水排水隧道通水。這一重大節點歷時170多個日夜完成,為工程投產打通供水“大動脈”,后期項目設備調試、鍋爐沖管及整套啟動奠定了堅實基礎。

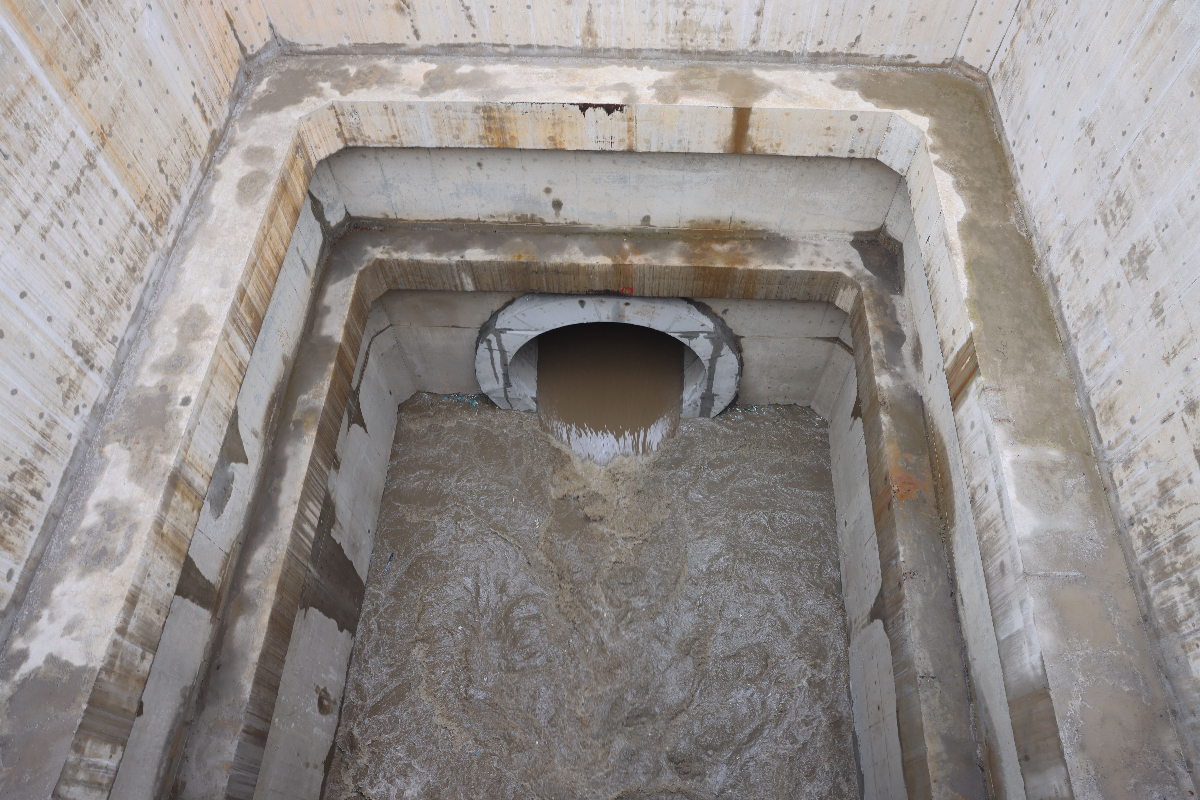

六橫電廠二期工程循環水排水隧道順利通水。 陳思穎 攝
循環水系統是電廠運行的關鍵組成部分,浙能六橫電廠二期工程循環水系統共設2根直徑4.8米取水隧道和1根直徑6.8米的排水隧道,引水隧道每根長度555米,排水隧道長度425米,取、排水隧道均采用盾構法施工。

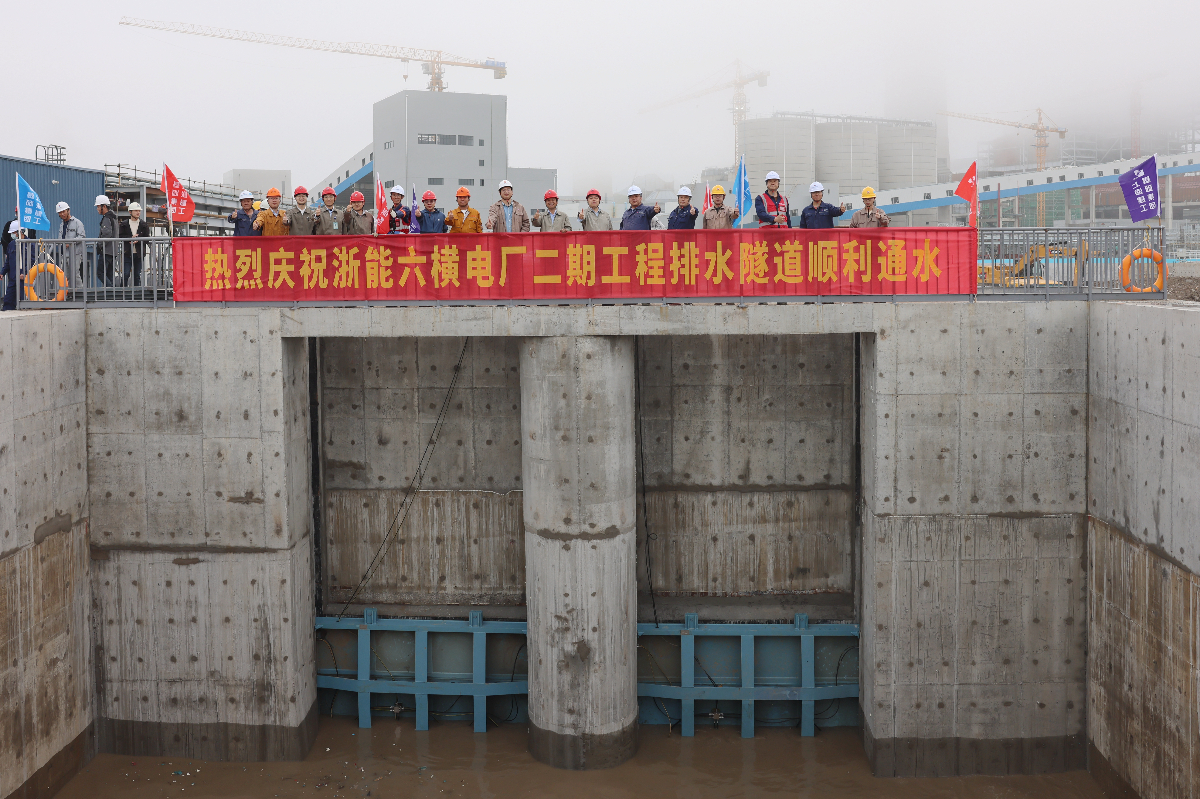

循環水排水隧道通水時場景。 陳思穎 攝
循環水取排水隧道建設過程難度極大,施工時極易對隧道周圍土層產生擾動,可能對盾構隧道及上方圍堤造成風險。為保證施工安全,六橫二期取排水隧道采用土壓平衡盾構機施工,對循泵房至圍堤的部分隧道制定針對性方案,并嚴格控制各項施工參數,有效確保了隧道盾構施工的安全有序推進。
“在確保安全的前提下,經專家論證后,六橫二期采取將原循環水泵房沉井由二次下沉改為一次下沉,并設計泵房圍護結構形式從磚墻優化為鋼結構,切實優化了項目工期?!睋凵矫弘姽竟こ滩扛敝魅伍Z飛介紹,六橫二期還通過增加兩臺履帶吊代替行車施工,進一步提高了施工效率,成功克服隧道內空間有限、物資運送不便、地質條件復雜等多重難點。

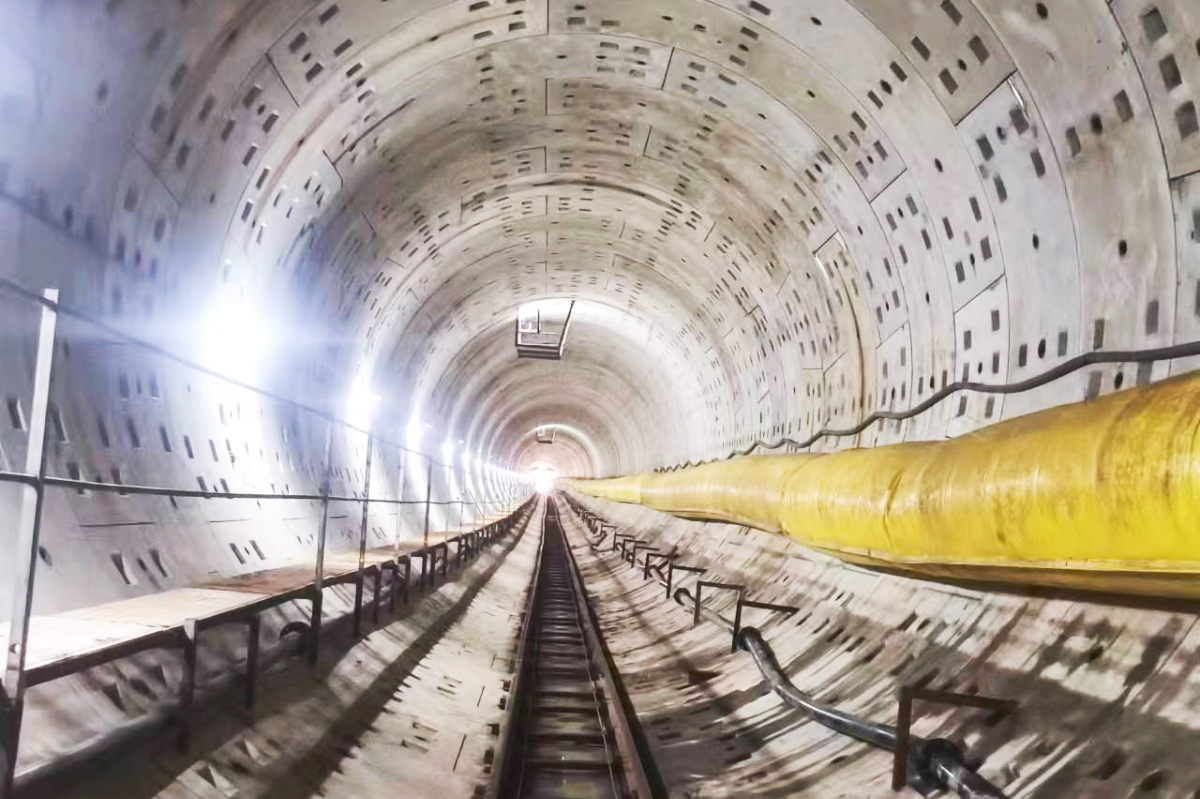

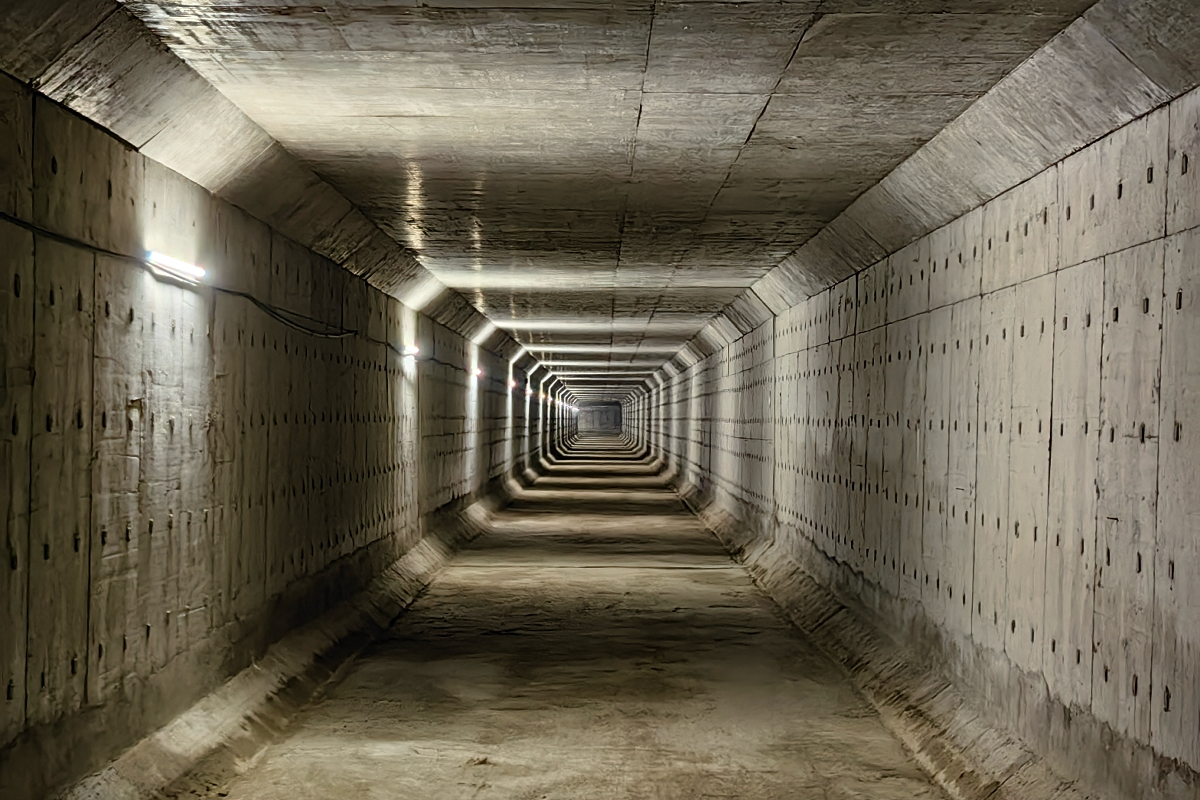

循環水系統內部照片。 陳泓光 攝
在籌備、施工期間,六橫電廠二期工程提前組織、精心策劃,有序落實專項施工方案評審、現場安全風險管控、施工中各項數據監測等工作,順利實現循環水排水隧道通水,為后續順利實現3號機組沖管節點奠定了堅實基礎,并為電廠的調試和試運行創造了有利條件。
據悉,浙能六橫電廠二期項目是浙江省“十四五”期間重點建設項目,被列入省“千項萬億”工程。該項目建設兩臺100萬千瓦燃煤發電機組,年發電量約110億千瓦時。
